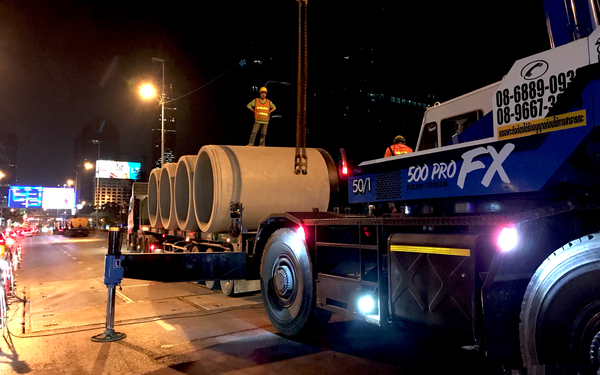

“通了!”随着中泰员工齐声高喊,江西水电公司履约的泰国拉玛三架空线路入地工程主路径顶管项目施工,在MH52-54段最后一节管节安全拼接后宣告完成。 工程位于曼谷市区,沿主干道敷设地下管网。其中,MH52-54段为主路径的关键控制性工程点,具有地质复杂、邻近建筑物和市政管线等特点,对施工精度与安全要求极高。泰国MEA业主、PMC监理与项目团队多次会商,制定专项方案,全过程监控顶进轴线、顶力等关键参数,实时调整,确保顶进可控、可视、可测。 截至目前,项目土建施工总进度已达95.9%,综合进度近85%。其中,沉井施工已全部完成,顶管施工实现4716.8米全线贯通,RTRC管安装完成率达96.82%。施工中,团队成功解决管节错位等难题,在保障周边建筑安全和道路交通正常运行的前提下实现精准贯通。此次顶管完工为后续电缆、通信管线敷设提供了核心通道,为城市地下基础设施建设迈出坚实一步。 当前,项目团队已转入MH86-88段高压水平定向钻(HDD)施工阶段,预计近期开始导向作业,标志着项目进入最后冲刺阶段。下一步,项目将继续推进中低压管线、永久路面修复等剩余任务,确保按期高质量完工。 管道的贯通,是地下6.2公里的终点,更是城市品质提升的起点。埋下的不仅是管道,还有中泰携手共进的信心,以及让城市生活更美好的初心。 江西 |
||||||
