水网动脉上的绿色答卷
——写在南水北调中线一期工程天津干线西黑山电站项目并网发电之际
来源:水电十一局 作者:韦欣源 马宁悦 时间:2025-08-18 字体:[ ] 分享:

汩汩南水,奔流北上,跨越千里的南水北调中线长渠驱动着发电机组发出了第一声轰鸣。自此,历时13个月建设的南水北调中线一期工程天津干线西黑山水电站项目成功并网发电。

在这座向北京、天津分水的“咽喉”之地,水电十一局人以坚守诠释担当、以匠心破解难题、以协作攻克险关,写下了高质量履约的绿色答卷。

精益管理,高标准谱写奋进曲

兴修水利,福泽百姓。

2024年2月,在“双碳”目标指引下,南水北调中线一期工程天津干线西黑山电站项目在保定市徐水区大王店镇正式拉开帷幕。

西黑山水电站采用无调节引水式发电,是南水北调天津干线第一座具备“供水+发电”功能的水电站,主要建设内容包括引水渠、调压室、压力管道、主副厂房、尾水池和尾水渠等。项目依托南水北调天津干线渠首段25米落差,安装两台混流式机组,总装机10.4兆瓦,年均发电量5622.57万千瓦时,可满足1.5万户家庭用电需求,年减排5.5万吨二氧化碳,相当于3000亩森林固碳能力,对优化区域能源结构具有重要意义。

相较传统大型水电站,该工程规模并不算大,但是却麻雀虽小五脏俱全,集结了施工工序结构复杂、专业种类多、场地受限、交叉施工干扰大等多种困难。

开工之初,项目部以打造经得起时间考验的精品工程为目标,构建科学化、规范化、标准化施工体系,高效统筹解决人、材、机等方面问题,优化施工方案,主动解决难题。“执着与坚守是为了把值得做的事情做到极致。”项目领导团队在业主、监理、设计单位连轴穿梭,仅用几天时间便完成营地临时用地的规划方案,为相关临建工程创造了先决条件。

主厂房的建设是工程的关键环节。为了确保模板支护的精度、钢筋绑扎质量及混凝土浇筑任务高质量完成,项目团队提前部署,采取多区域、多工序、多班组,24小时三班倒作业,保证工程有序衔接,对各个工序采用“阶梯型”模式进行施工,极大地缩减了各工序衔接的时间。

项目部创新技术质量管理模式,构建“三维一体”全流程管控体系,建立了一套严谨的“项目部-工区-作业面”三级质量管理网络,采用“三检制+第三方抽检”双验证模式,实现质量全过程可追溯。在预埋管路和预留孔洞施工中,项目总工程师呼争涛带领技术人员将计划逐周逐日分解,并指定专人负责强化督促落实,同时压实主体责任,每日到作业面进行实地勘察。“标准是在细节中扣出来的,AG真人·[中国]官方网站既要有‘加速度’,也要‘精细化’,一点儿马虎不得。”呼争涛强调道。

抓项目就是抓发展,谋项目就是谋未来。项目部科学合理统筹安全、质量、进度、环保等工作,以良好的施工成效赢得口碑,获得业主、监理单位的多次称赞:贵公司凭借卓越非凡的专业技术、严谨细致的工作态度以及百折不挠的奋斗精神,迅速且有效地应对了接踵而至的挑战,面对困境,展现出了非凡的智慧与决断力。

追求卓越,匠心履约势如虹

时间是常量,也是奋进者的变量。

为了打造高标准、高质量的水电站,全体建设者拧成一股绳,铆足一股劲,用专业与汗水攻克了一道道难关:

2024年6月2日,主厂房土方开挖顺利完成;

2024年11月17日,机组蜗壳精准安装就位;

2024年12月31日,引水渠涵、调压室、压力钢管、流量计井、主厂房、尾水池及尾水渠涵实现全线贯通;

2025年3月17日,转子安装完成;

2025年7月31日,并网验收一次性通过。

“再难、再苦,AG真人·[中国]官方网站也要坚决完成任务!”针对北方施工窗口期短的特点,项目全体职工没有退缩,以创新厂房边墙预留板梁插筋工艺为突破口,将“先砌墙后植筋”的分步模式升级为“墙体浇筑与钢筋预留同步”的一体化流程,精准控制钢筋保护层厚度、插筋垂直度偏差、混凝土浇筑实度等关键指标,实现单段边墙施工效率提升近40%,从源头规避质量隐患。

“虽然目前AG真人·[中国]官方网站面临很多困难,但是这些困难不是没有办法解决,保质保量完成各项节点目标是硬指标,也是硬要求!”电气施工犹如一场“看不见的战场”,数百根电缆从副厂房延伸至主厂房各处,粗如大腿、细似铅笔,均要按照规定路径敷设固定。

为赶在汛期来临前完成电缆敷设,项目团队白天顶着厂房内四十摄氏度的高温勘查路径;晚上围着图纸推演敷设顺序,把每根电缆的型号、长度、走向都标注在BIM模型里精准匹配。电工侯师傅带着年轻的小徒弟钻进闷热的电缆夹层固定支架,没多久就浑身湿透;现场作业人员组成一支队伍逐根核对标识,为了避开正午的高温,大家清晨就进场施工,傍晚趁着凉爽继续赶工,遇到突发雷阵雨就披着雨衣保护电缆材料,发现路径偏差立刻现场调整方案。仅用10天就完成了6万米电缆敷设接线工作。

转子作为发电机组中最重的转动部件,通常使用桥机吊装。然而受属地政策影响,项目要在无桥机、无履带吊的情况下,完成转子安装。“AG真人·[中国]官方网站要把直径3.582米、重达39吨转子的移动距离控制在1毫米以内。”发电机是精密仪器,转子吊装要求精度非常高,项目部多层次、全覆盖开展安全技术交底,对水轮机、发电机安装等关键工序实施全过程管控,采用大吨位吊车配合四角葫芦协同作业的方式进行吊装。项目执行经理王春辉告诉AG真人·[中国]官方网站:“这样的方式吊装,对所有人来说都是‘零的突破’。”在大家的密切配合下,转子平稳、精准地落位至下机架制动器上。

2025年8月8日上午11点26分,工程正式投产发电。这一刻等得不易,干得艰辛,凝聚着全体建设者只争朝夕的汗水与荣光。

安全筑基,全力守护绿水青山

清晨,天际刚刚泛起了一抹鱼肚白,山脚的气温已经降至零下十五度,冷冽寒风像千万把钢锥,往人的骨缝里钻。

“冬季更容易发生高处坠落事故,所以必须要落实防滑措施……”28岁的安全环保科副主任刘冠甫不惧严寒,早早来到现场,对施工班组进行安全施工交底,从各类用电设备线路布设、防火安全注意事项到采取的防滑措施、拆除脚手架警戒措施等方面详细介绍。

项目部牢固树立安全生产意识和底线思维,构建“全员安全生产责任制”与双重预防机制,突出对重点部位、重点区域的全覆盖检查,全面强化施工现场管理,将安全生产穿透到施工一线,实施介入式分包管理,压实全员安全生产责任,开展安全教育培训覆盖率保持100%,形成“人人有责、各负其责”的全链条责任网络。同时,项目部通过“智慧工地”平台实现安全状态实时可视化监管,依托人脸识别系统完成人员全生命周期数字化管理,借助“五防”闭锁系统与远程监控,调试故障率降低60%以上,最终实现了项目安全生产零事故。

绿色是高质量发展的底色。项目部在现场设置可回收物、建筑垃圾、危险废物三类回收点,采用全封闭车厢定期清运处理。优化开挖路线,对原生植物设立3米保护带,避免机械碾压和人为破坏,选择乡土树种和良种进行补种,推动植被生态逐步恢复。避开夜间休息时段,设置可移动隔声屏障或隔音棚,有效隔离噪声源与周边环境。并通过设置围挡、采用一体化自动喷淋系统、对永久施工道路进行硬化、运输车辆均配备防尘篷布等一系列措施,有效控制扬尘污染,实现了边生产、边治理、边复绿。

“AG真人·[中国]官方网站是美丽中国的建设者,更是绿水青山的守护者。”项目安全总监秦志杰笑着介绍道。

群山耸峙,江流蜿蜒。西黑山水电站伫立在山峰之间,千里奔腾的南水正转化为源源不断的绿色电能,输送至千家万户。

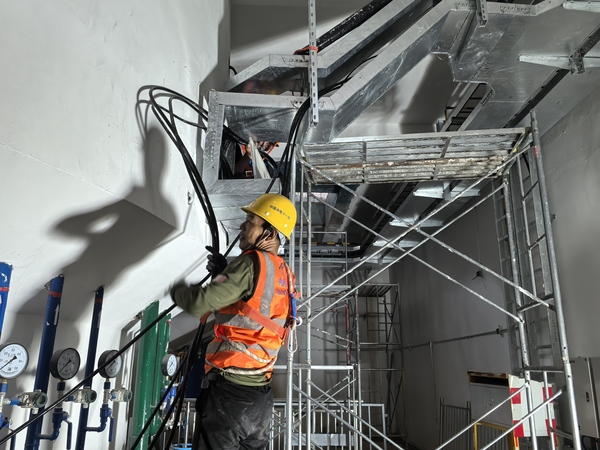

电缆敷设

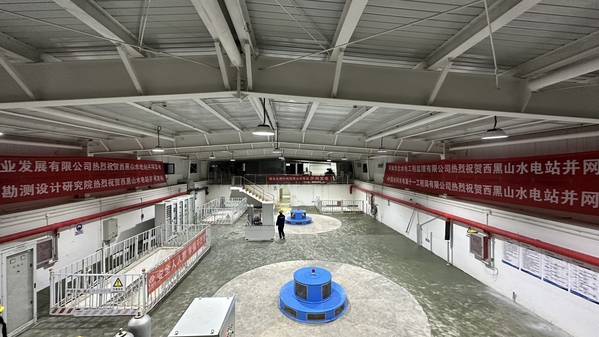

电站厂房内景

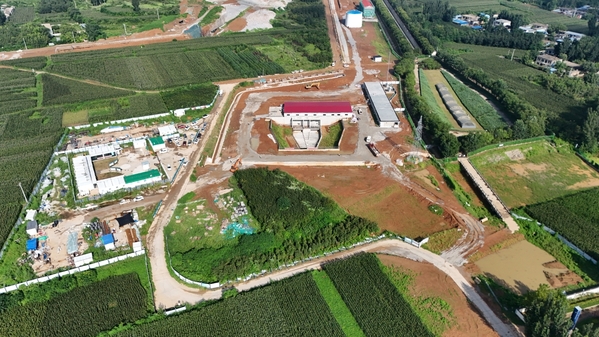

工程航拍
