征战雪域高原的电建人
——四川雅江县红星“1+N”项目Ⅱ标500兆瓦光伏电站项目标四施工纪实
来源:贵州工程公司 作者:李进 摄影:李进 时间:2025-05-06 字体:[ ] 分享:

2025年5月3日,在东经100°19′-101°26′北纬29°03′-30°30′的交汇处的四川省甘孜藏族自治州雅江县祝桑乡,随着最后一个光伏列阵的并网发电,标志着雅江县红星“1+N”项目Ⅱ标500兆瓦光伏电站项目(以下简称雅江红星光伏项目)标四(200兆瓦)全容量并网发电……蓝色光伏板、输电铁塔和银色输电线路在阳光下熠熠生辉,源源不断的绿电飞速奔向远方,成为雅江广袤荒野上的一道亮丽的风景线,为四川省经济绿色发展注入了强劲动力。

远征雅江开战幕

雅江红星光伏项目是四川省首批大型新型储能光伏电站,位于祝桑乡德差村和南真村,光伏场区南北长约 14千米,东西宽约7千米,海拔3950米至4590米,最大冻土深度约80厘米,施工场区地形地质条件复杂多样,由浅草灌木坡地、沼泽区、高陡坡以及乱石区等构成,尽管当地环境气候恶劣,但无霜期188天,年均日照可达2319小时,光照资源得天独厚。

贵州工程公司承担该项目标段四EPC总承包工程,装机容量200兆瓦,范围包括设计、采购以及光伏区土建、电气、防雷接地、场内道路、35千伏集电线路等施工。

2023年初, 贵州工程公司雅江红星光伏项目团队抵达距离贵阳一千公里外的施工现场,克服当地高海拔、高寒冷以及山火频发导致经常停电等诸多困难,艰难开展项目前期工作,经过2个月的精心准备,在雪域高原上正式拉开了工程建设序幕。

危难之际显担当

由于雅江光伏项目属于总价包干合同,项目前期未进行过踏勘,项目人员进场进行道路测量放点时发现,光伏场区存在大量深乱石、浅乱石、沼泽地和浅草乱石等复杂地貌,与业主合同中描述的“无不良地质条件”不相符,严重影响项目进度,并导致项目成本大幅增加。

危难之际,贵州工程公司项目班子带领工程技术人员踏遍乱石遍布的光伏场区,展开复杂地貌测量、统计等工作,收集大量证据材料,以新增用地、原场区浅乱石容量分配和施工为依据,编制了复杂地貌的专项实施方案,多次向业主发送联系单,提出索赔一千六百万的合理请求,动之以情、晓之以理,工程有序推进的同时,经过15个月的磋商谈判,最终让业主单位上会通过审核费用一千六百万元的赔偿方案,并同意工期顺延6个月,彻底解决了不良地质桩基础施工的费用超资难题。

集思广益解难题

雅江红星光伏项目地处高寒地带,雨雪天气较多,施工难度较大。盘山道路万弯曲折,材料设备运输较困难,货车上山需要牵引,项目部安排专人每天在几个坡度较大的点等候货车,需要牵引时立即安排装载机牵引,保证施工现场的材料及设备供应。

进入冬季后,项目现场施工人员较少,无法满足施工需求,项目管理人员便亲自上工地抬电缆、排查光纤故障点、投运逆变器、箱变等,确保工程施工正常推进。

项目沟壑纵横,地质地貌较复杂,导致光伏桩、光伏支架类型多,采购和施工难度大。项目部管理人员长期坚守一线施工现场分类采购,开展安全技术交底和现场指导作业,确保工程施工质量。

场区光伏建设用地经历几次征地调整,导致设计工作频繁更改,不仅增加了工作量,也影响了正常工期推进。项目部统筹规划,提前策划物资排产、采购等事宜,合理调配各区域施工人员,使得项目尽管面临诸多困难,但最终仍有序向前推进。

科技创新显成效

科技创新是第一生产力,“科创赋能、新质护绿”助力项目履约、降本提质增效意义重大。

雅江红星光伏项目立项5个科创课题均已结题。其中《沼泽地钢管桩提升抗压承载力技术研究》和《高原泥炭沼泽地劲性复合桩基础施工工法》,前者解决了2兆瓦乱石沼泽地,有限利用了有限的土地资源,在乱石沼泽地区域进行推广使用取得成功;后者特别适用于高原泥炭沼泽地等低承载力地基,有效解决了光伏场区2.5兆瓦左右的容量,具有很高的推广价值。其余三个课题研究,分别解决了山地高支架安装、高海拔逆变器散热以及组件有效管理难题。

一系列科技创新和优化设计,大幅度节省了施工材料,经过现场测试,减小了接地材料的尺寸。经过与设计院多次沟通、协商,在保证工程安全质量工期的前提下,采用桥架代替电缆井,节约成本30万左右;针对现场乱石区的独立基础,经过设计优化、现场指导浇筑和试验获得成功,经过与设计院多次沟通并达成一致意见付诸实施,每个独立基础混凝土方量减少3立方米左右,共节约施工成本450万元左右……科技创新发挥的降本增效作用凸显,得到业主、监理单位及参建各方的高度赞扬。

资料归档求同步

为确保工程结算和工程移交的顺利进行,项目部高度重视工程管理的稳步推进与工程资料的同步归档。

在工程质量、技术管理方面:项目部组织编制完成质量管理体系文件、管理制度和考核制度并监督实施,每月组织召开质量专题会议,分析和总结存在的原因和不足,及时找出解决问题的方法,严防同类质量问题再次发生;严把质量关,对现场施工质量进行检查,记录不合格工序及部位并监督整改闭环,严格执行领导带班制度。同时制定项目部技术培训计划,定期对工人进行技术培训,经常到现场指导工人实际操作,每道工序都经过严格的监督和检测,各项指标满足设计要求。

在安全生产和资料管理方面:项目部严格执行领导带班制度,项目班子成员走遍了乱石林立、沟壑纵横的光伏区域,排查施工现场存在的安全隐患,编制重大隐患施工防治措施,针对各分包施工区域存在的安全隐患,现场给予纠正并下发书面通知单,要求并监督分包队伍整改闭环。同时,想方设法克服项目体量大、人员少、一岗多责的困难,严格按照资料归档要求,对已完工分项工程建立规范标准的资料台账。同时,根据工程进度进行相应检测,完整收集桩基础实验报告、混凝土试块、第三方检测等试验资料。

尽管项目所在地条件艰苦、停电频繁,但依然实现了工程资料与施工进度的同步推进,高质量顺利通过每一次质量监督检查,得到业主、监理单位的高度赞扬。

众志成城奏凯旋

经过参建单位的共同努力,四川雅江红星光伏项目工程建设捷报频传。

2023年9月24日,项目首批光伏发电单元通过并网试运前质量监督检查;

2023年12月31日,首条集电线路带电投运。

2024年1月10日、12日、19日,项目16回、14回、19回、20回集电线路并网带电;

2024年8月26日、27日,项目15、17、18回集电线路并网带电……

2024年12月30日,除因征地原因无法施工的极少部分光伏列阵外,项目并网容量达到96%。

2025年5月3日,项目实现全容量并网发电,贵州电建人用实际行动实现了业主期望,彰显了AG真人平台官方的央企责任担当与铁军风采。

据悉,雅江县红星“1+N”项目Ⅱ标500兆瓦光伏电站项目全容量投产后,预计年平均上网电量可达9亿度,相比同容量火电项目,每年科节约标准煤约25万吨,废物废气排放为零。工程建设期间,提供劳动岗位二千余个,为改善当地电力供应,促进当地能源结构转型,拉动当地经济发展做出了积极贡献。

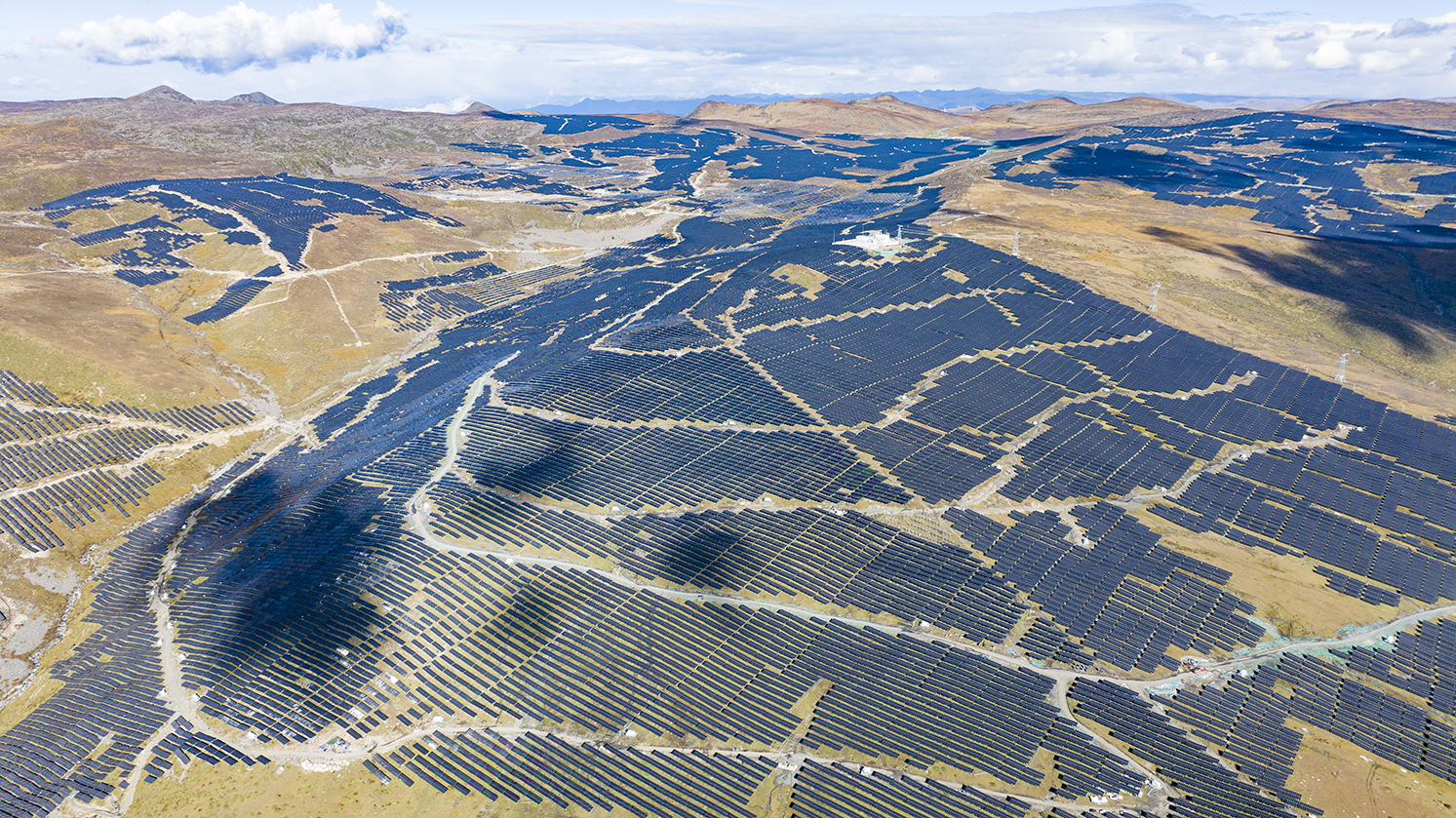

雅江县红星“1+N”项目Ⅱ标500兆瓦光伏电站项目远景
