7月26日,今年第12号强台风“红霞”正面登陆广东惠州,带来14级狂风及超长历时极端暴雨,成为今年以来登陆我国的最强台风。深入内陆后带来持续大范围强降雨,对广东惠州区域新能源安全生产造成严峻挑战。

面对严峻灾害考验,公司所属江西水电公司惠州江赛光伏电站运维人员坚守一线,坚持“风未到先预防,风过后抢恢复”工作原则,筑牢核心区域安全防线,全力筑牢设备安全和人员避险双重防线。采取靶向开展拉网式隐患排查、清零,重点核查组件、电气设备防风防雨防雷措施,全面清理疏通厂区排水管网、雨水沟渠,彻底排查积水内涝隐患,保障生产系统稳定运行。

7月26日凌晨1时42分,电站35千伏I段母集电Ⅲ线突发跳闸故障,涉及8个光伏方阵、90台逆变器。电站场区出现植被大面积倒伏、杂物堆积、多个光伏方阵组件翻折受损、多条集电线路运行异常等灾情。同时,持续强降雨导致场区水位暴涨,13号箱变出现进水风险。为杜绝设备损毁、防范灾情扩大,项目部主动研判、提前预判,果断对集电Ⅳ线路实施停运避险,成功规避30.69兆瓦装机容量设备受损风险。

险情发生后,项目部第一时间启动台风应急抢修预案,全程紧盯台风路径、实时研判灾情动态。调集人力、物资、车辆资源,以确保抢修工作统筹有序、高效推进。针对凌晨狂风暴雨不具备现场作业条件的情况,团队严格落实24小时专人值守制度,做好故障备案、设备监测和抢修筹备工作,为雨后极速复电筑牢基础。

8时30分,雨小后项目部迅速启动应急抢修,集结管理人员、专业运维人员组建2个抢险突击组,调配2辆专用抢修车辆,配齐安全防护用品,分工开展现场巡检、抢修,站内测试和电网调度对接等工作。同时,联动专业作业团队开展全域清障消缺。重点排查边坡、基坑、道路等高危区域,及时清理松动土石方、完善防护设施、优化设备抗台状态,统筹兼顾防台防汛与生产运维工作。

现场采取“人工全域特巡、分段排查、精准定位”的作业方式,历经4小时排查、抢险作业。在完成全域隐患清理后,工作人员对故障线路开展严格的绝缘性能复测,所有检测指标全部合格。16时50分,集电Ⅲ线成功合闸恢复送电,线路运行平稳、设备工况正常,历时7小时,高效完成28.81兆瓦光伏机组全面恢复并网发电攻坚战。

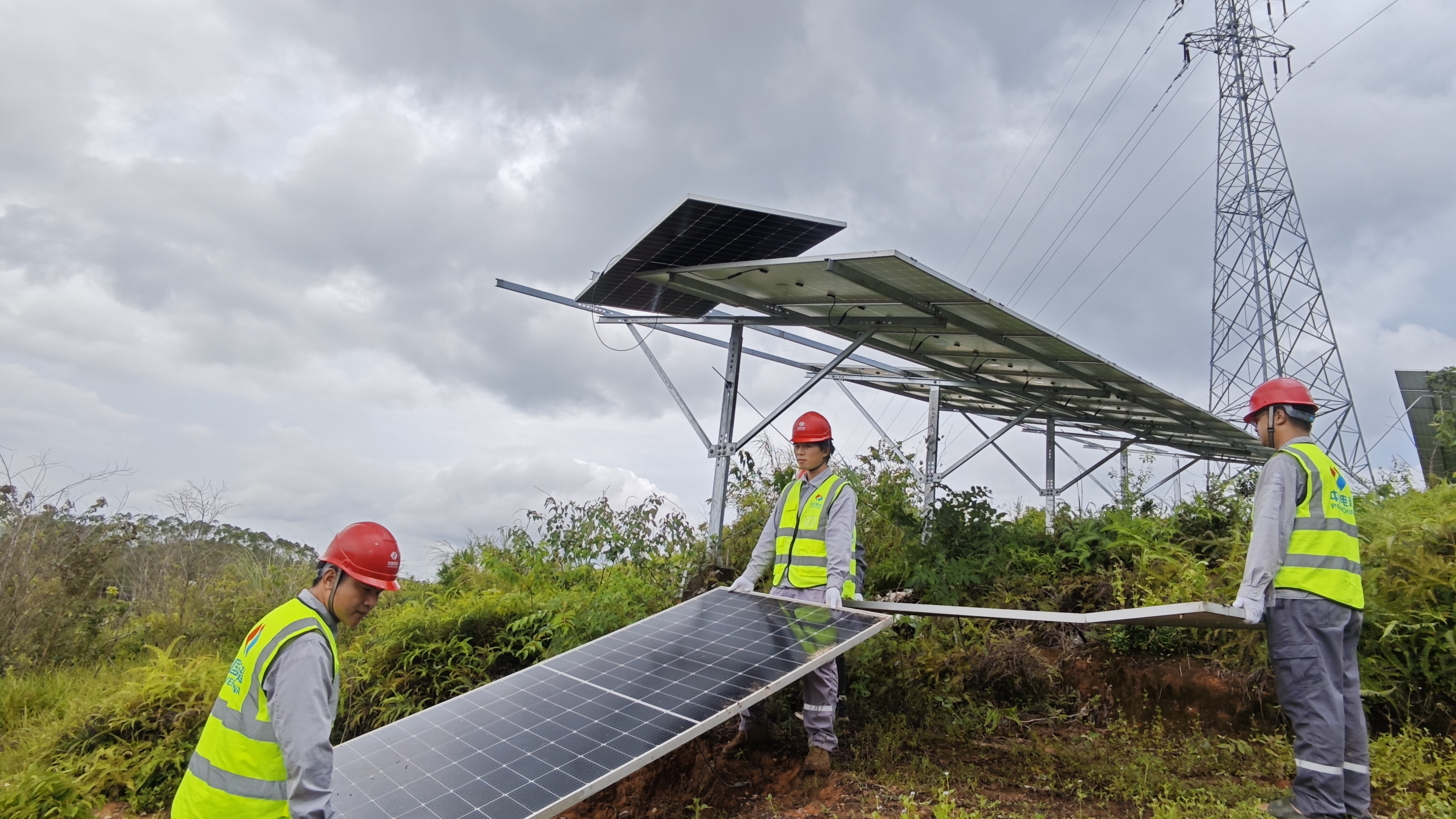

7月27日上午,现场进行13号方阵吹翻组件恢复工作,将损坏板子进行搬离,备件组件进行安装送电。并使用地面特巡+无人机巡视的方式对光伏电站63个光伏区进行了巡视,以确保电站能源稳定供应。

下一步,运维人员将密切跟踪天气变化,有序开展台风过后设备巡检、隐患分析整治工作,持续筑牢防汛防台安全防线,全力保障区域能源安全稳定供应。
